 【各種膠的預算方法】請問門窗幕墻各種膠的預算方法?

已有4個回答
我來回答一下
全部回答
歷史用戶

2017-9-18

膠的容量除以膠縫寬度mm再除以膠深度mm等于打膠的米數

例如:590ml/支的膠打15mm*5mm的膠縫,

公式:590/15/5=7.87米(不含損耗)

105
0
0
不與置評

2017-12-11

按體積計算,并算損耗

74
0
0

面積*0.7,玻璃膠按壓線米數算,內墻按面積*0.6算,這是大約的數量,還是要看現場的實際情況

79
0
0

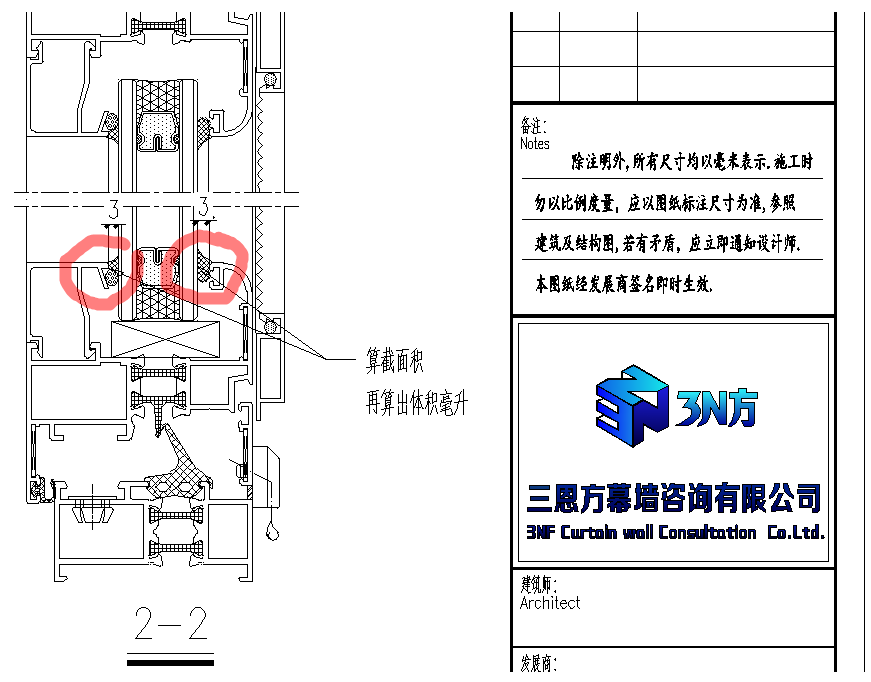

按截面積和延米,算出體積毫升,再加上10~15%損耗,這么算最準的,

每個系統不一樣,膠縫寬度、深度和內部有多寬的膠條卡口都各不相同,這么算,不會太大的出入,這么算,有時工地還剩膠。粗略的算,會出入很大,超出和不足都在上下30~50%。這是經驗,走到哪里都經得起推敲。別給自己找麻煩。比如,提少了,施工隊會認為你瞎算,就一直要補膠,最后超出正常的一倍都不止(挪作他用了),提多了,工地偷著賣了,就是返庫,也算設計失誤,會很沒面子。

147
0
0
共4條 頁次:[1/1] 首頁 1 尾頁
